مراحل بازسازی آشپزخانه

در زیر بصورت کامل و مرحله به مرحله مراحل بازسازی آشپزخانه را توضیح داده ایم، در هر قسمتی که سوالی داشتید میتونید از ما بپرسید

مراحل ابتدایی تا اجرایی جهت بازسازی آشپزخانه

برای شروع ابتدا تجهیزات مورد نیاز را تهیه کنید و سپس از مراحل اولیه جهت اماده سازی برای بازسازی شروع میکنیم و سپس به مراحل پیاده سازی و اجرایی میرسیم:

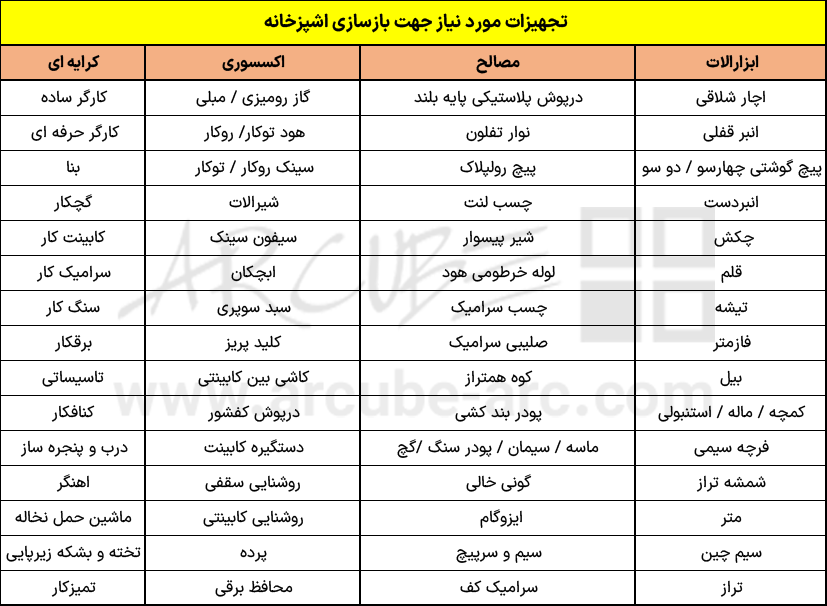

تجهیزات مورد نیاز بازسازی آشپزخانه

(جهت بزرگنمایی روی تصویر کلیک کنید)

تجهیزات مورد نیاز بازسازی آشپزخانه
تجهیزات مورد نیاز بازسازی آشپزخانه

جهت خرید یا مشاوره سفارش هرکدام از موارد بالا به قیمت با متخصصین آرکاب تماس بگیرید. (مشاهده صفحه تماس با ما، کلیک کنید)

۱

1. بستن ورودی اصلی آب / گاز به واحد

2

2. باز کردن شیرآلات / گاز / هود / سینک / آبچکان / اتصالات فاضلاب و هرانچه مانع جداسازی یونیتهای زمینی و هوایی از دیوار است

( مراقب تخلیه اب باقی مانده در لوله باشید )

(مراقب اتصالات برقی به کابینت باشید ؛ در صورت نیاز از یونیتها جدا گردد و با چسب لنت عایق گردد)

نمایش بیشترنمایش کمتر
3

3. بستن درپوش ( پلاستیکی ) روی ورودی لوله های آب

درپوش ( پلاستیکی ) لوله آب
درپوش ( پلاستیکی ) لوله آب
نمایش بیشترنمایش کمتر
4

4. باز کردن یونیتهای کابینت (هر باکس کابینت یک یونیت می باشد ) :

  • باز کردن صفحه روی کابینتهای زمینی (صفحه کابینت) .(به سقف یونیتهای کابینت زمینی پیچ شده اند)
  • بازکردن تاج کابینتها . (به سقف یونیتهای هوایی پیچ شده اند)
  • بازکردن پاخور زیر یونیتهای زمینی (پیشانی زمینی / قرنیز کابینتی) . (به یونیتهای زمینی پیچ شده و یا به پایه های یونیتهای زمینی بست شده اند)
  • باز کردن پیچ فیکس بین یونیتها (پیچ متصل کننده یونیتهای کابینت به یکدیکراز داخل یونیتها)

    پیچ فیکس
    پیچ فیکس
  • باز کردن پیچ رولپلاک دیواری یونیتهای هوایی . ( یونیتها به صورت کام و زبانه از پشت ، از دیوارجدا میشوند ) بعد از باز کردن پیچ رولپلاک های دیواری ، کابینت را به بالا حول داده تا کام و زبانه ها از هم جدا شوند سپس یونیت را از دیوار جدا کنید
  • باز کردن پیچ رولپلاک دیواری یونیتهای زمینی ( مراقب شکستن پایه های زمینی یونیتها باشید )
نمایش بیشترنمایش کمتر
5

5. در صورت نیاز جابجایی یا تخریب تاسیسات :

  • مکانیکال(فاضلاب و لوله کشی اب و گاز)
  • الکتریکال (برق کشی) مطابق با طرح مد نظر

(تا جای ممکن فاضلاب ماشین ظرفشویی و لباسشویی و سینک ولوله کشی اب و اجرای پریزها ، در پشت خود دستگاه قرار گیرد )

مواردی که میبایست انجام شود:

  • مشخص کردن مسیر خروجی هواکش ( در سقف کاذب یا سقف یونیت هوایی،پشت تاج)
  • قرار دادن ورودی اب یخچال ساید مطابق طرح (ارتفاع 10 سانتیمتری از کف فضای تعیین شده برای یخچال)
  • برقکشی مجزا جهت بین کابینتی ، ماشین ظرفشویی ، لباسشویی ، هود ، گاز ، یخچال ، فر و تجهیزات برقی مطابق طرح
نمایش بیشترنمایش کمتر
۶

۶. کفسازی کف اشپزخانه

۱) حالت اول بدون نیاز به تخریب

پیشنهاد می گردد به روش چسبی سرامیک را روی سرامیک قبلی بچسبانید (می توان سرامیک کف را فقط_ توسط بیل یا قلم _ از ملات جدا کنید و کاشی جدید را روی ملات زیر کار قبلی بچسبانید ؛ در این صورت نیازی به تخریب ملات کاشی کف نمی باشد

۲) حالت دوم نیاز به تخریب شامل مراحل زیر:

  • تخریب کاشی و ملات زیر کارِکف

حتما جمع اوری نخاله توسط گونی و انتقال توسط خودروی حمل نخاله انجام شود، توجه داشته باشید که هر 1 متر مربع نخاله کف تا عمق 10 سانت نیاز به 2 عدد گونی دارد.

برای تخریب و یا حمل نخاله بصورت اصولی میتوانید از متخصصین مجموعه آرکاب کمک بگیرید، با شماره تلفن های داخل سایت تماس حاصل فرمایید. (مشاهده صفحه تماس با ما، کلیک کنید)

  • کروم بندی کف ( توسط ماسه و سیمان )

در صورت نیاز فاضلاب کف (کفشور) تعبیه گردد. ( می توان به فاضلاب سینک وصل گردد )

در صورت داشتن کفشور شیب بندی انجام گردد.

  • اجرای لیسه بتنی کف ( ملات ماسه سیمان رقیق )
  • ادامه دادن لیسه بتن کف تا ارتفاع حداقل 40 سانتیمتری روی دیوارها

حتما از ماهیجه بتنی در تقاطع کف و دیوار جهت ارتباط بهتر عایق از روی کف به دیوار  و جلوگیری از شکسته شدن عایق در تقاطع استفاده گردد.

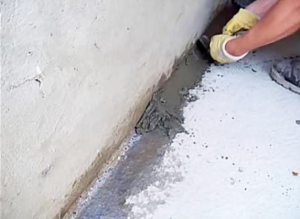

نمونه ماهیچه بتنی
نمونه ماهیچه بتنی
  • عایقکاری کف توسط ایزوگام تا ارتفاع حداقل 40 سانتیمتری

می توان عایق قبلی زیر کار را در صورت نیاز با عایق های مایع موجود در بازار ترمیم کرد.

  • اجرای کاشی کف :
    • برای همترازی بیشتر کاشیها بهتر هست از گوه استفاده گردد

      گوه همتراز
      گوه همتراز

بالا امدن کف تمام شده را در طراحی کابینت مد نظر داشته باشید _در ابعاد کابینت هوایی تاثیرگذار است.

    • دوغاب ریزی (ترکیب اب و سیمان و پودرسنگ به نسبت 1 به 1 )
    • بندکشی ؛ پودر اماده بندکشی رنگی و اب  یا (ترکیب اب و سیمان و پودرسنگ به نسبت 1 به 1 )
    • توسط فرچه و گونی بندکشی را تمیز کنید

  • در صورت نیاز به اجرای سقف کاذب

پایین امدن سقف تمام شده را در طراحی کابینت مد نظر داشته باشید.

می توان لوله هود و سیم کشی جهت روشنایی و دیزاین سقف را قبل  از اجرای سقف کاذب از داخل سقف عبور داد

نمایش بیشترنمایش کمتر
۷

7. نصب کابینت :

بهتر است قبل از نصب ، دو دست سقف رنگ گردد (نصب کابینت ، نقاشی سقف را دشوار می کند)

نصب کابینت شامل مراحل زیر میباشد:

  • نصب یونیتهای هوایی
  • نصب یونیتهای زمینی (قبل از نصب پایه های یونیت را نصب کنید)
  • نصب صفحه (ام دی اف / کورین / کوارتز و …)
  • استفاده از پیچ فیکس جهت فیکس کردن دو یونیت به یکدیگر
  • ابعاد استاندارد کابینت:

اندازه یونیت های ذکر شده در عکس زیر پشت تا پشت کار می باشد، نصب درب 16 میلیمتر به اندازه پشت به پشت اضافه می کند.

ابعاد استاندارد کابینت

ابعاد استاندارد کابینت
ابعاد استاندارد کابینت
نمایش بیشترنمایش کمتر
۸

8. اجرای کاشی بین کابینتی :

  • به روش چسبی : استفاده از چسب کاشی (mk2) ، چسب خمیری و …

هر پاکت چسب کاشی (mk2) حدودا برای 5 متر مربع فضا مناسب است

  • به روش دوغابی : استفاده از مصالح بنایی ( سیمان/پودرسنگ/ماسه شسته )
نمایش بیشترنمایش کمتر
۹

9. بندکشی :

پودر اماده بندکشی رنگی و اب یا ترکیب اب و سیمان و پودرسنگ به نسبت 1 به 1

در نهایت با گونی روی کاشی و بند ها تمیز میگردد

نمایش بیشترنمایش کمتر
۱۰

10. نصب شیرالات

11

11. نصب تجهیزات اشپزخانه (هود / سینک / گاز و … )

12

12. نصب کلید و پریزها

13

13. اتمام نقاشی

14

14. تمیزکاری نهایی
